RedmineにEasy Gantt プラグインをインストールしようとしたらRubyのバージョンが古いという事にひっかかったのでRubyもアップグレードした

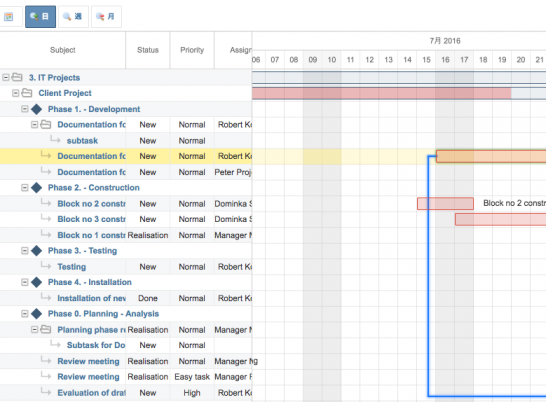

RedmineにEasy Ganttプラグインをインストールしました。
標準のガントチャートもあるのですが、ガントチャート上でチケット操作をしたかったのでまずはEasy Ganttプラグインのフリー版をインストールすることにしました。
環境はAmazon Linuxです。
※Redmineの環境自体いろいろ違うと思いますので、ご参考程度にお読みいただければと思います。
とりあえず本番からAMIを作ってそっちで作業します。
目次
とりあえず何も考えずにプラグインフォルダにおいてみる
easy redmineにアクセスして「Get Gantt Plugin fir free!」から名前、メールアドレス、電話番号を入力して送られてくるメールの「Download Easy Gantt FREE here!」のリンクをコピーします。
RedmineサーバーにSSHログインして、先ほどコピーしたURLをwgetして、展開して、Redmineプラグインディレクトリに移動して環境に応じてパーミッションを変更してRedmineを再起動します。
環境によって異なりますが下記は一例です。
|
1 2 3 4 5 6 7 |
$ wget http://xxxxx.xxxxxx.com/r/xxxxxxxxxxxxxx?ct=xxxxxxxxxx $ unzip xxxxxxxxxx $ sudo mv easy_gantt/ /var/lib/redmine/plugins/ $ sudo chown -R apache:apache /var/lib/redmine/plugins/easy_gantt/ $ sudo chmod -R 755 /var/lib/redmine/plugins/easy_gantt/ $ sudo service httpd restart |
「We’re sorry, but something went wrong.」エラーです。
置くだけでいいよという情報を鵜呑みにした報いです。
データベースのマイグレーションをする
公式サイトに記載のとおり、データベースのマイグレーションをします。
|
1 2 3 4 5 6 7 |
$ cd /var/lib/redmine $ bundle exec rake db:migrate NAME=easy_gantt RAILS_ENV=production $ bundle exec rake db:migrate NAME=easy_gantt RAILS_ENV=development $ bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=production $ bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=development $ sudo service httpd restart |
「bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=production」で
|
1 2 3 |
Could not find gem 'redmine_extensions (>= 0) ruby' in the gems available on this machine. Run `bundle install` to install missing gems. |
redmine_extensionsをインストールする
「redmine_extensions」をインストールせよとのこと
なので
|
1 2 3 4 5 6 7 8 9 10 |
$ sudo gem install redmine_extensions Fetching: activesupport-4.2.8.gem (100%) Successfully installed activesupport-4.2.8 Fetching: actionview-4.2.8.gem (100%) Successfully installed actionview-4.2.8 Fetching: actionpack-4.2.8.gem (100%) Successfully installed actionpack-4.2.8 ERROR: Error installing redmine_extensions: redmine_extensions requires Ruby version >= 2.1. |
今度はRubyのバージョンが低いだと。
Rubyを2.1へアップグレード
|
1 2 3 4 5 6 7 8 9 10 |
$ sudo yum install ruby23 ruby23-devel $ sudo yum erase ruby20 $ sudo gem install bundler --no-rdoc --no-ri $ ruby -v ruby 2.1.8p440 (2015-12-16 revision 53160) [x86_64-linux-gnu] $ gem -v 2.2.5 $ bundle -v Bundler version 1.14.5 |
改めて
|
1 2 |
$ sudo gem install redmine_extensions --no-rdoc --no-ri |
RubyをアップグレードしたのでPassengerも再インストールして
/etc/httpd/conf.d/passenger.conf を修正
|
1 2 3 4 5 |
$ sudo gem install passenger --no-rdoc --no-ri $ sudo chmod 777 -R /usr/local/share/ruby/gems/2.3/gems/passenger-5.1.2 $ passenger-install-apache2-module $ sudo vim /etc/httpd/conf.d/passenger.conf |
|
1 2 3 4 5 6 |
LoadModule passenger_module /usr/local/share/ruby/gems/2.3/gems/passenger-5.1.2/buildout/apache2/mod_passenger.so <IfModule mod_passenger.c> PassengerRoot /usr/local/share/ruby/gems/2.3/gems/passenger-5.1.2 PassengerDefaultRuby /usr/bin/ruby2.3 </IfModule> |
そして改めて
|
1 2 3 4 5 |
$ cd /var/lib/redmine $ bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=production $ bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=development $ sudo service httpd restart |
今度は「bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=production」で
Could not find rake-11.1.2 in any of the sources
Run bundle install to install missing gems.
のエラー
そしてここからbundle installをがんばる
|
1 2 3 4 5 6 |
$ cd /var/lib/redmine $ export ORIG_PATH="$PATH" $ sudo -s -E export PATH="$ORIG_PATH" bundle install --without test |
最初のエラー
An error occurred while installing mysql2 (0.3.20), and Bundler cannot continue.
Make sure that gem install mysql2 -v '0.3.20' succeeds before bundling.
なので
|
1 2 |
$ sudo gem install mysql2 -v '0.3.20' |
次のエラー
|
1 2 |
/usr/bin/ld: -lmysqlclient が見つかりません |
色々調べるとmysql-sharedが必要らしい
|
1 2 3 |
$ sudo yum -y localinstall http://ftp.jaist.ac.jp/pub/mysql/Downloads/MySQL-5.5/MySQL-shared-5.5.53-1.linux2.6.x86_64.rpm $ sudo gem install mysql2 -v '0.3.20' |
次に
|
1 2 3 |
There was an error while trying to write to `/var/lib/redmine/Gemfile.lock`. It is likely that you need to grant write permissions for that path. |
なので
|
1 2 |
$ sudo chmod 777 /var/lib/redmine/Gemfile.lock |
改めて
|
1 2 3 4 5 6 7 8 9 10 11 |
$ cd /var/lib/redmine $ export ORIG_PATH="$PATH" $ sudo -s -E export PATH="$ORIG_PATH" bundle install --without test exit ~中略~ Bundle complete! 36 Gemfile dependencies, 67 gems now installed. Gems in the group test were not installed. Use `bundle show [gemname]` to see where a bundled gem is installed. |
成功!
当初の目的のEasy Ganttのインストール
|
1 2 3 4 5 6 7 8 9 10 |
$ cd /var/lib/redmine $ sudo chmod -R 777 /var/lib/redmine/public/javascripts $ sudo chmod -R 777 /var/lib/redmine/public/plugin_assets $ bundle exec rake db:migrate NAME=easy_gantt RAILS_ENV=production $ bundle exec rake db:migrate NAME=easy_gantt RAILS_ENV=development $ bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=production $ bundle exec rake redmine:plugins NAME=easy_gantt RAILS_ENV=development $ sudo chown -R apache:apache /var/lib/redmine $ sudo service httpd restart |
ふぃ〜なんとか終わった。
が、他のプラグインが動かない問題が発生して、結局最終的には最初からRuby2.3でさらのRedmineを作り直してEasy Ganttを入れました。
最後までお読みいただきましてありがとうございました!
